Projeto do mês
“Eliminar o desperdício – aumentar o desempenho”
Obter melhorias com meios simples
ÍNDICES
- Redução de peças descartadas em 18%
- Aumento das quantidades em 13%

SITUAÇÃO INICIAL
- A linha de montagem de móveis com gavetas não atinge o desempenho exigido
- O resultado da análise de gargalos anterior apontou para o posto de trabalho “Montagem de móveis com gavetas”
- As frentes e gavetas são entregues na linha de montagem final de acordo com o sistema push - há material em excesso
- As prateleiras não são armazenadas na ordem de produção, mas de forma caótica em carrinhos de transporte na linha de montagem
- Muito tempo de trabalho é desperdiçado com buscas, transporte, reorganização, consultas, etc.
- São necessárias medidas de implementação rápidas

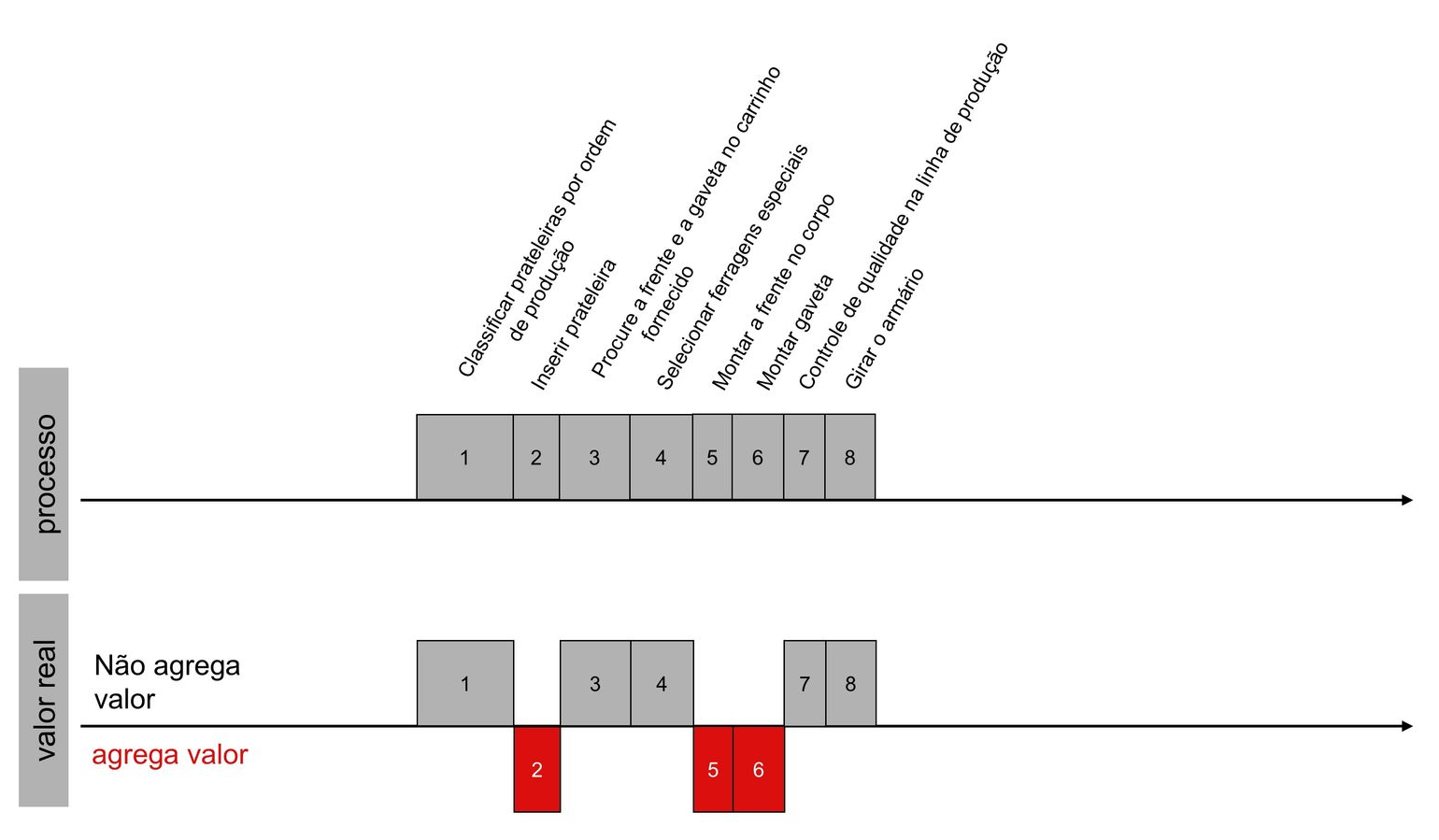

ABORDAGEM
- Busca direcionada de desperdícios com a ajuda de:
- Observações em turnos
- Registros de tempo
- Diagrama espaguete
- Desenvolvimento de ideias e medidas para eliminar o desperdício:
- A variedade de prateleiras deve ser entregue na linha de montagem final separada por tipo
- A variedade B e C deve ser entregue na ordem de produção e com acesso a peças individuais
- Entrega just-in-time das frentes e gavetas em áreas pré-definidas, bem como na ordem de produção para a linha de montagem
- Pré-comissionamento dos acessórios especiais
- Elaboração de padrões de trabalho de acordo com o procedimento 5S
- Criação de um quadro KVP com auditoria
- Treinamento dos funcionários sobre o tema desperdícios e 5S
- Elaboração de um plano de ação para a implementação das medidas definidas
- Acompanhamento da implementação 3 dias por mês durante quatro meses

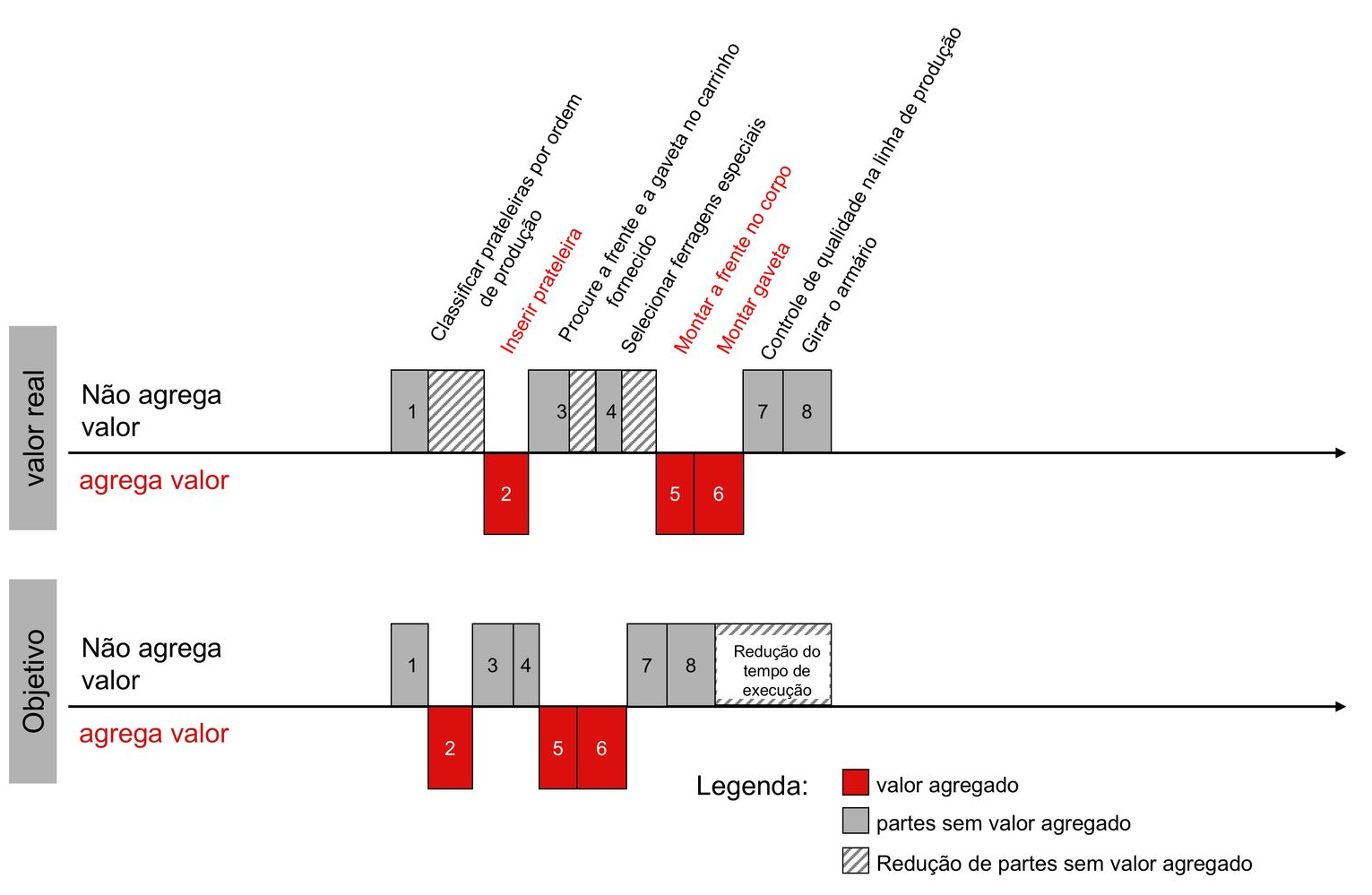

RESULTADOS E BENEFÍCIOS PARA O CLIENTE
- Redução do desperdício e, consequentemente, aumento dos tempos produtivos
- Redução do material armazenado na complementação
- Áreas de preparação definidas para frentes e gavetas de acordo com a ordem de produção
